大和幹線雨水管布設工事

ツイッターでツイート
フェイスブックでシェア
ラインでシェア

ページID 1052997  更新日 2024年5月14日 印刷

 大雨による浸水被害の軽減を目的として、雨水を貯留する管の建設工事を進めています。
 このページでは、大和幹線雨水管布設工事の記録等を掲載しています。

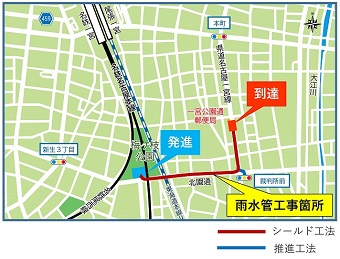

工事場所の位置図
位置図
冠水した道路の写真
浸水した道路の様子(2013年9月)

工事の概要

この工事で布設した雨水管の大きさは下表のとおりです。

雨水管の大きさ
工事の方法 内径(ミリメートル) 長さ(メートル)
シールド工法 3500 558.7
推進工法 1800 62.3

雨水を5,400立方メートル(25メートルプール約18杯分)貯めることができます。

工事の方法

 本工事は、シールド工法と推進工法の2つの工法を用います。それぞれの工法の詳細は下のリンク先より専用サイトをご覧ください。
 なお、本工事で用いるシールドマシン(掘削機)の直径は、4.4メートルです。

工事の記録

工事着手前の公園の写真
1.工事着手前の公園の様子

立坑の掘削開始時の公園の写真

2.立坑を掘削する様子

立坑を掘削している写真
3.立坑を掘削する様子(近影)

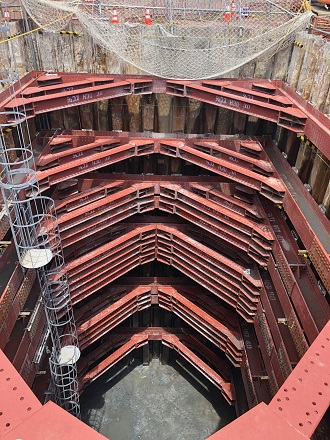

立坑掘削完了写真
4.立坑掘削完了

シールドマシンの制作状況写真

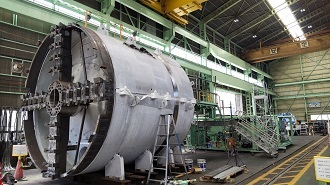

5.制作中のシールドマシン(掘削機)
立坑内でシールドマシンを組み立てている写真

6.シールドマシン(掘削機)組立て
組立て完了したシールドマシンの写真
7.組立て完了したシールドマシン(掘削機)

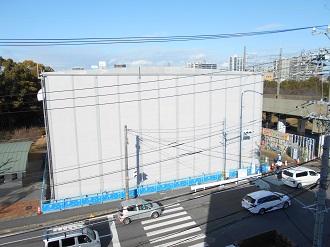

防音ハウスの完成写真
8.防音ハウス完成

トンネルを覆うセグメントの写真
9.トンネルを覆うセグメント
セグメントを立坑へ降ろす様子

10.セグメントを立坑へ降ろす様子
シールドマシンと制御盤の写真
11.シールドマシン(掘削機)と制御盤
一宮工科高等学校の見学会の写真

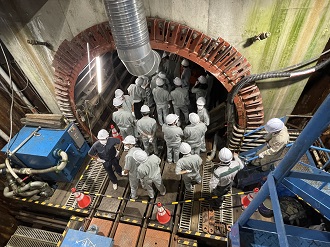

12.一宮工科高等学校 3年生土木科見学会
 (2022年7月)
市民見学会の集合写真
13.一般見学会(2022年9月)

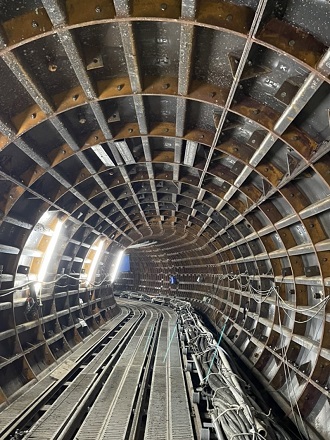

坑内の様子の写真

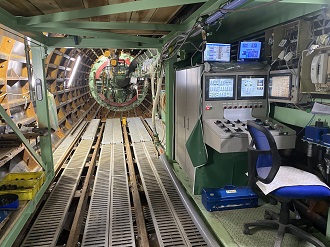

14.坑内の様子
シールドマシンが到達立坑に入った写真
15.シールドマシン(掘削機)が
 到達立坑に入った様子(地上より撮影)
トンネル内壁をコンクリートで覆う作業状況
16.トンネル内壁をコンクリートで覆う作業

令和5年度一宮工科高校見学会の写真

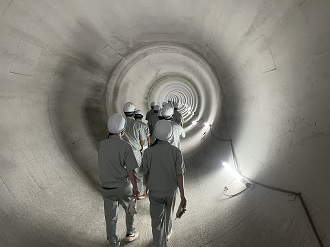

17.一宮工科高等学校 2年生都市工学科見学会
 (2023年6月) 直径3500ミリ雨水管の内部

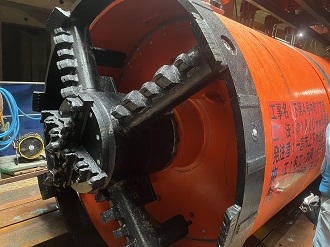

推進機の写真
18.推進機

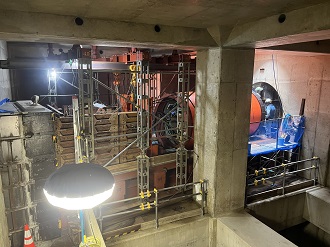

北園貯留槽に推進機を設置した様子
19.推進機の設置状況(北園通貯留槽の内部)

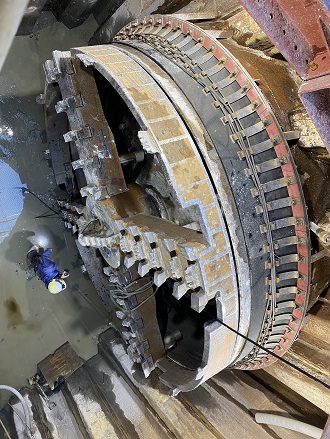

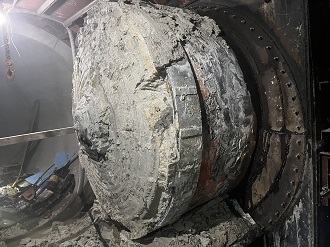

推進機が3500ミリの雨水管に到達した状況
20.推進機到達状況(直径1800ミリ雨水管と
 直径3500ミリ雨水管の接続部)
一般見学会の様子 北園貯留槽内

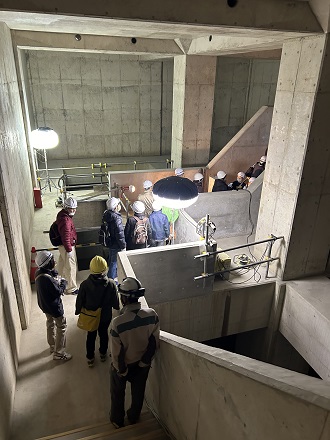

21.一般見学会(2024年2月)
 北園通貯留槽の内部

市民見学会 直径3500ミリ雨水管の内部
22.一般見学会(2024年2月)
 直径3500ミリ雨水管の内部
