下水道の統合

統合計画

 一宮市が管理する西部浄化センターは、運転開始から50年以上が経過し、老朽化が進行していることから、愛知県が管理する日光川上流浄化センターへ統合する取組みを、2022年度から進めています。
 2026年度に西部処理区の一部を接続し、2031年度に全域の接続を予定しており段階的に統合を進めていきます。
 また、一宮市が管理する東部浄化センターについても運転開始から30年以上が経過しているため、西部処理区を統合した後、東部処理区のうち大和地区を日光川上流浄化センターへ、その他を愛知県が管理する五条川右岸浄化センターへ統合する計画をしています。
 統合後の西部浄化センター及び東部浄化センターには雨水処理を行う施設等が残ります。

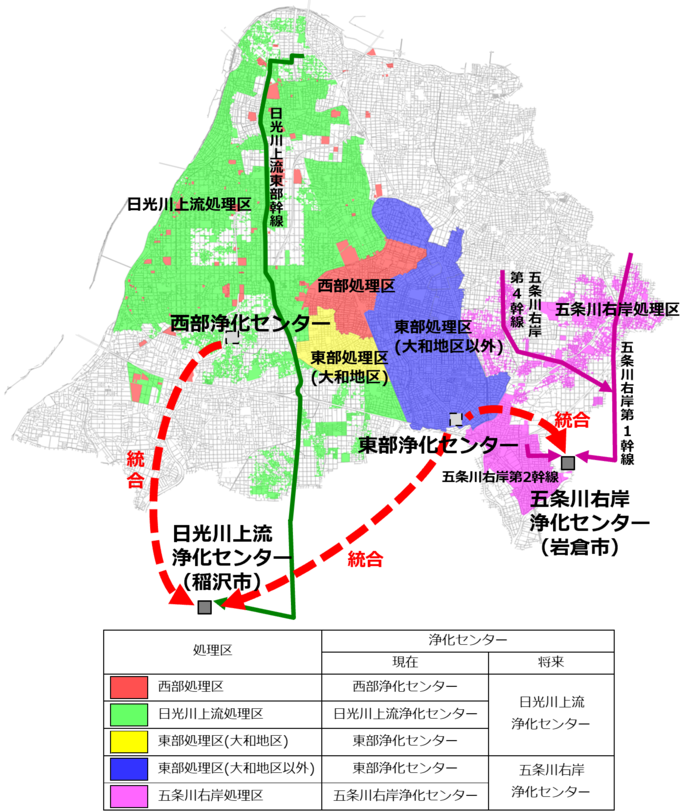

統合計画図

工事状況

 2026年度の西部処理区一部接続に向けて工事を実施しています。

ポンプ場、処理場位置図

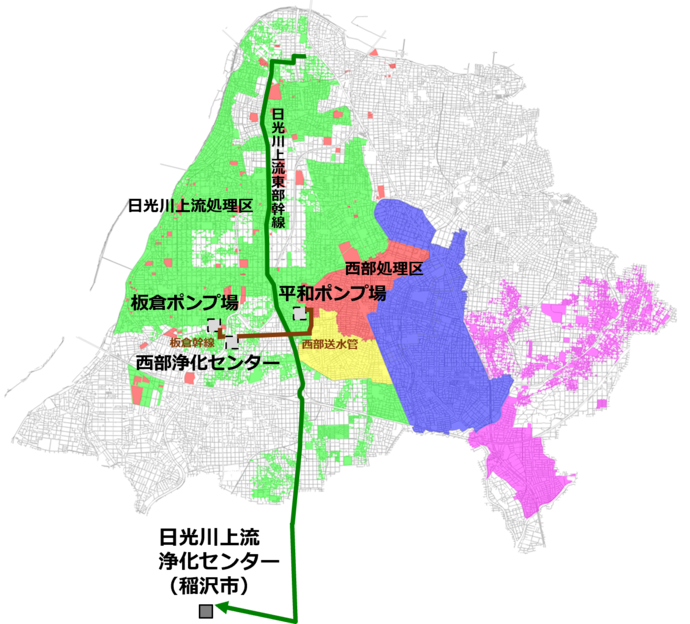

西部位置図

流域統合概要図

 赤色が、流域統合に向けて築造、改築が必要となる箇所です。

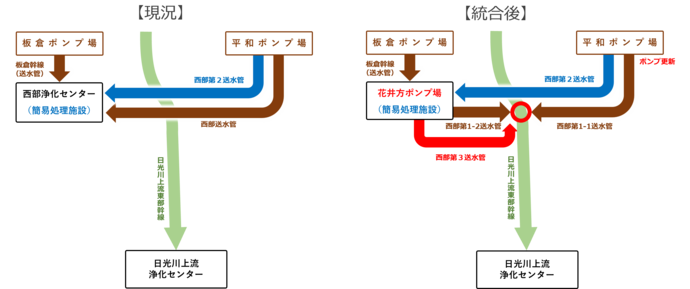

概要図

接続点詳細図

 平和ポンプ場から西部浄化センターへ送水している西部送水管を切断し、切断した西部送水管から日光川上流東部幹線へ下水道管を布設して接続します。

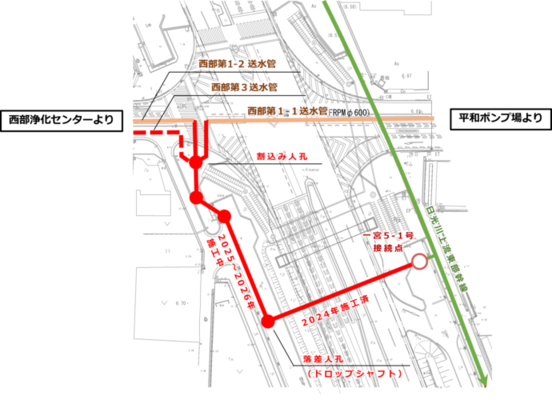

西部接続施工図

写真

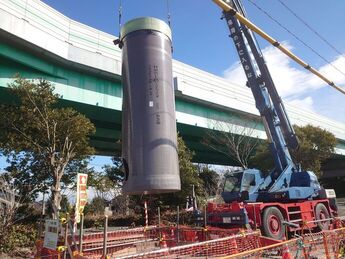

ドロップシャフト据付状況
落差人孔(ドロップシャフト)据付状況

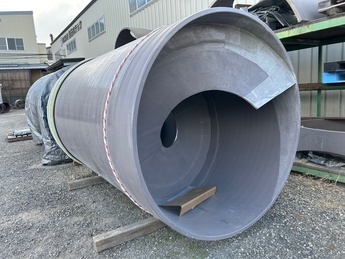

ドロップシャフト
落差人孔(ドロップシャフト)
割込み人孔築造

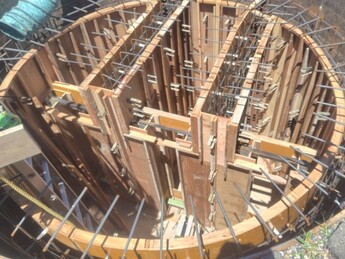

割込み人孔築造状況
